静压管桩、方柱工程监理实施细则 7P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-07-28
  • 资料类型:RAR
  • 资料大小:7.33 KB
  • 资料分类:工程监理
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
静压管桩、方柱工程监理实施细则 7P

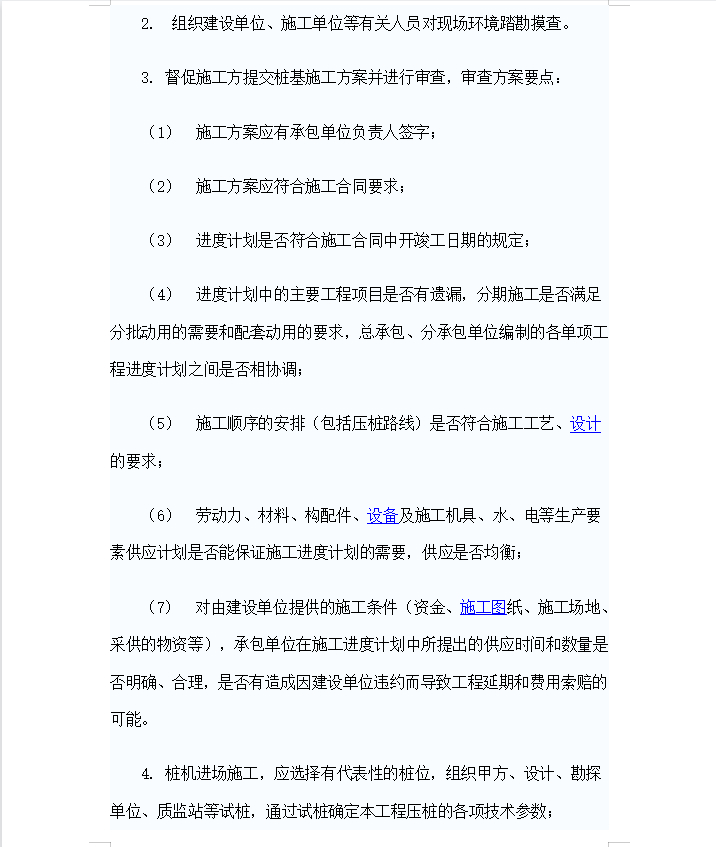

进度计划中的主要工程项目是否有遗漏,分期施工是否满足分批动用的需要和配套动用的要求,总承包、分承包单位编制的各单项工程进度计划之间是否相协调。施工顺序的安排(包括压桩路线)是否符合施工工艺、设计的要求。
