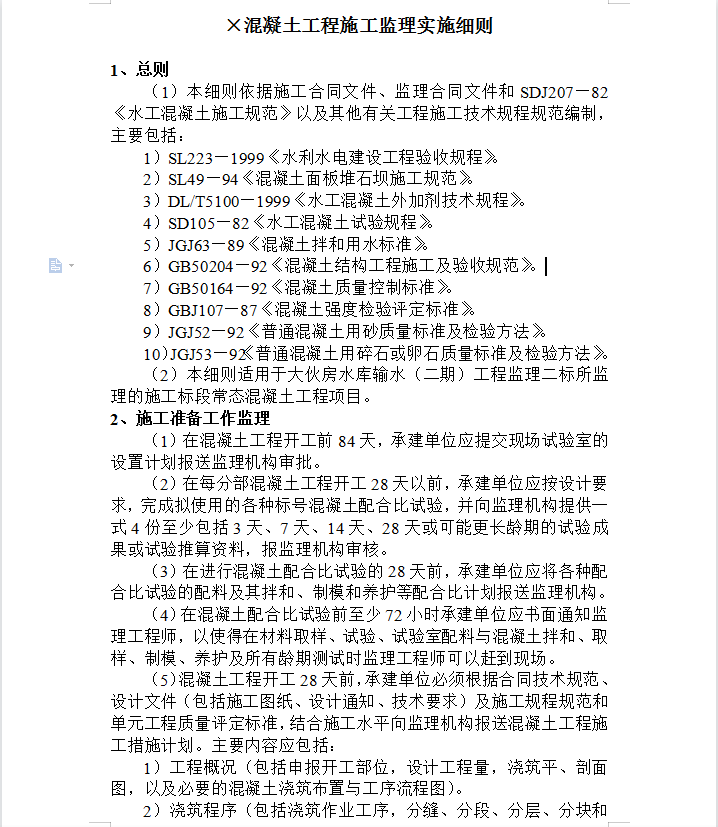

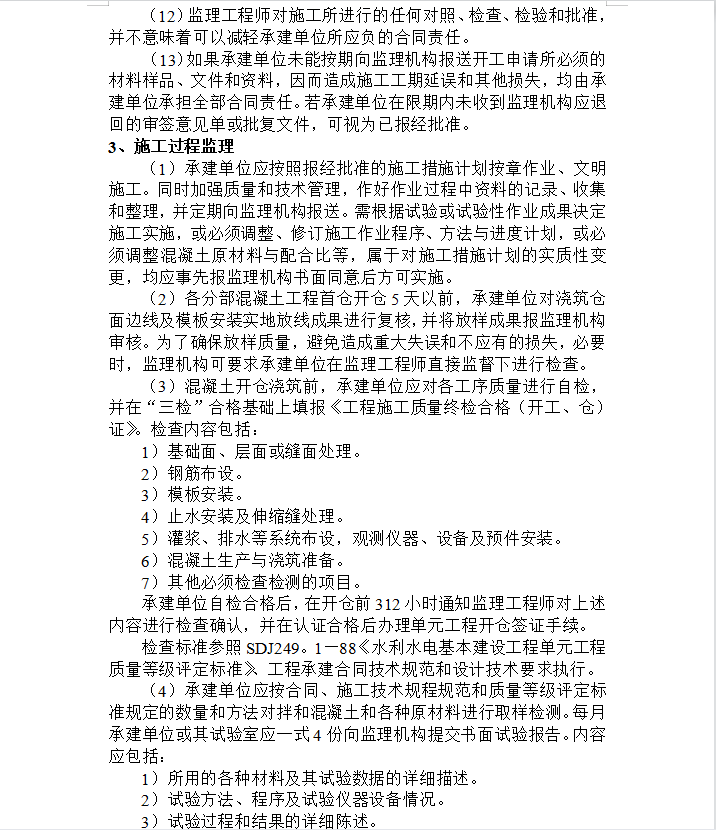

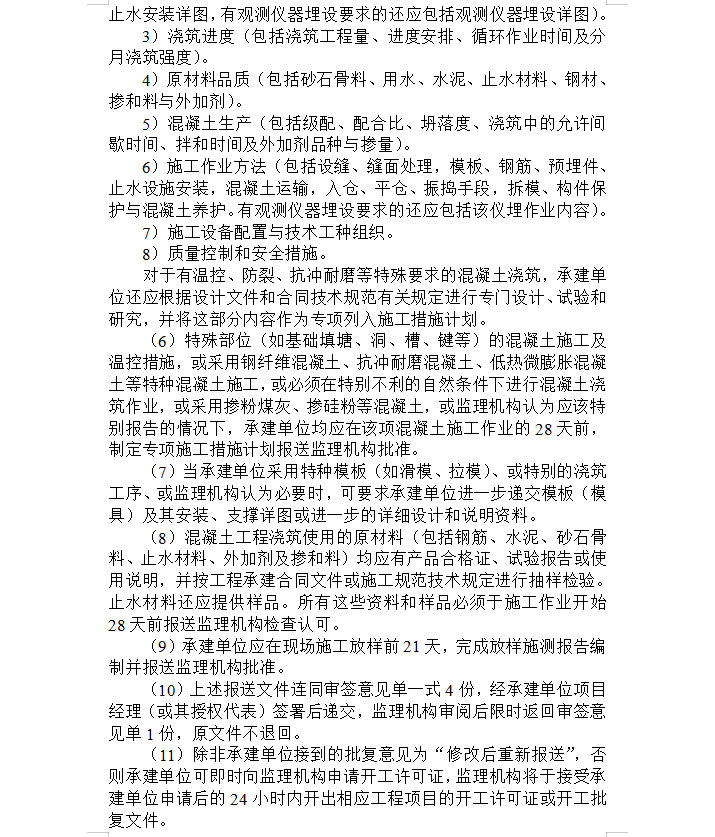

混凝土工程施工监理实施细则 8P
各分部混凝土工程首仓开仓5天以前,承建单位对浇筑仓面边线及模板安装实地放线成果进行复核,并将放样成果报监理机构审核。为了确保放样质量,避免造成重大失误和不应有的损失,必要时,监理机构可要求承建单位在监理工程师直接监督下进行检查。
