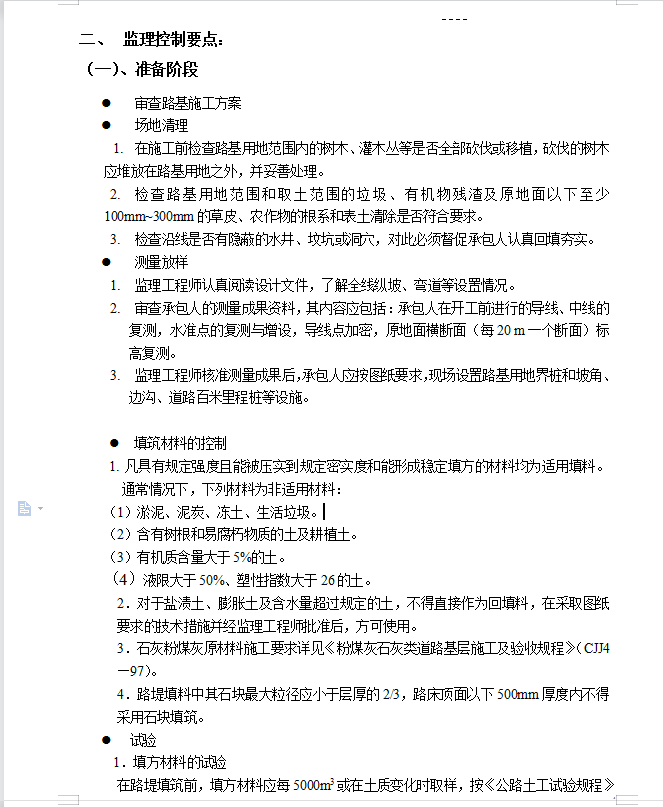

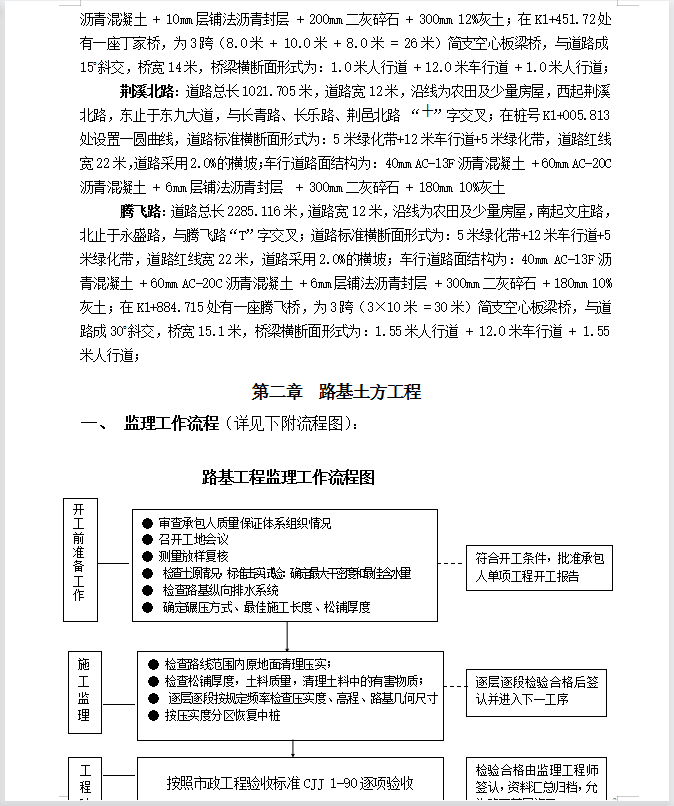

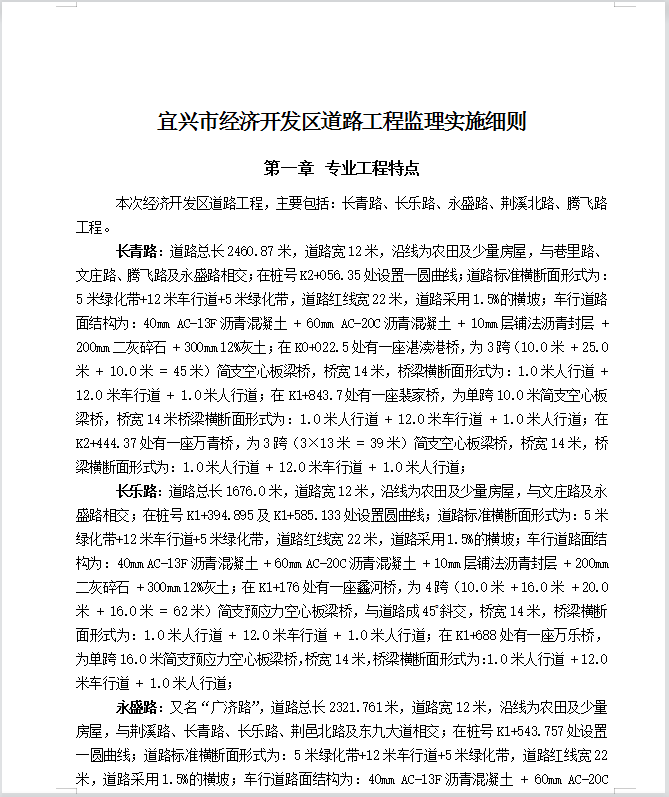

道路、桥梁、排水工程监理实施细则 38P
承包人应在特殊路基处理施工之前28天,按图纸或监理工程师要求编制施工方案报监理工程师审批。该方案包括一切材料的说明、样品、试验报告和机械设备情况及施工工艺、技术措施、工程造价等内容。根据监理工程师的要求,不同类型的地基处理开始前先铺筑长度不小于100m(全幅路基宽)的试验路段,试验段的试验结果经监理工程师批准,方可进行规模施工。在施工过程中,如发现实际地质情况与图纸不符合而需要改变设计,应报监理工程师审批。
