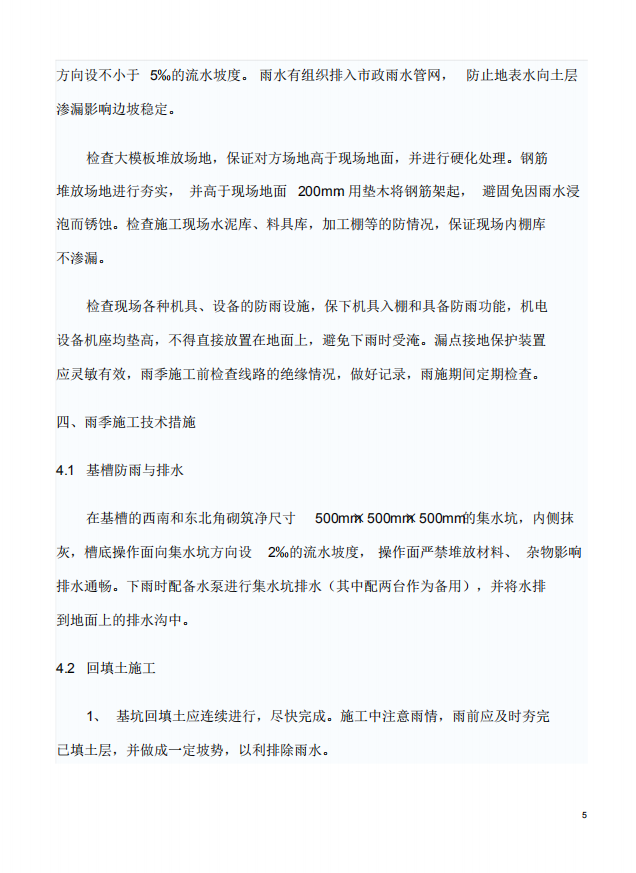

基槽防雨与排水
在基槽的西南和东北角砌筑净尺寸 500mm×500mm×500mm的集水坑,内侧抹灰,槽底操作面向集水坑方向设 2‰的流水坡度, 操作面严禁堆放材料、 杂物影响排水通畅。下雨时配备水泵进行集水坑排水(其中配两台作为备用),并将水排到地面上的排水沟中。
回填土施工
1、 基坑回填土应连续进行,尽快完成。施工中注意雨情,雨前应及时夯完已填土层,并做成一定坡势,以利排除雨水。

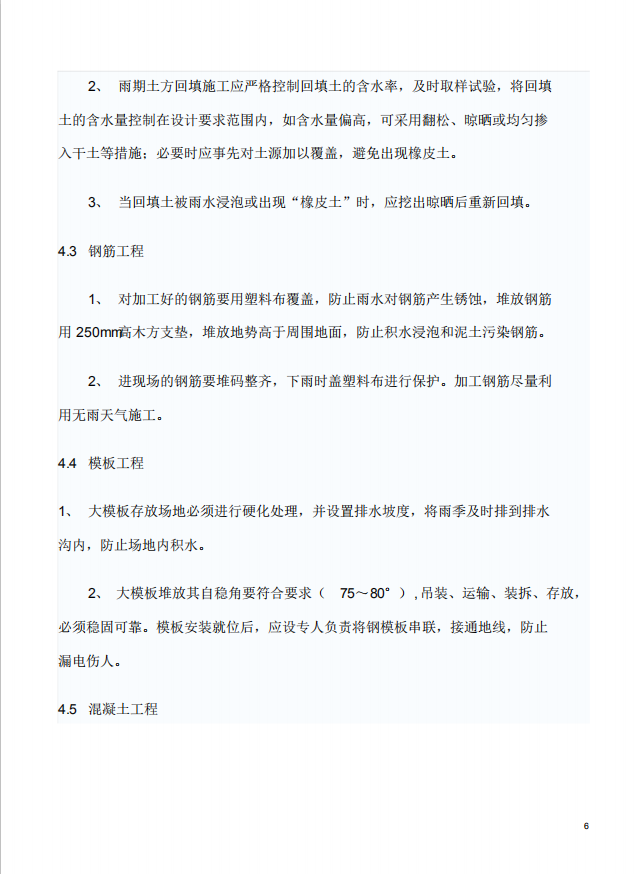

2、 雨期土方回填施工应严格控制回填土的含水率,及时取样试验,将回填土的含水量控制在设计要求范围内,如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;必要时应事先对土源加以覆盖,避免出现橡皮土。
3、 当回填土被雨水浸泡或出现“橡皮土”时,应挖出晾晒后重新回填
