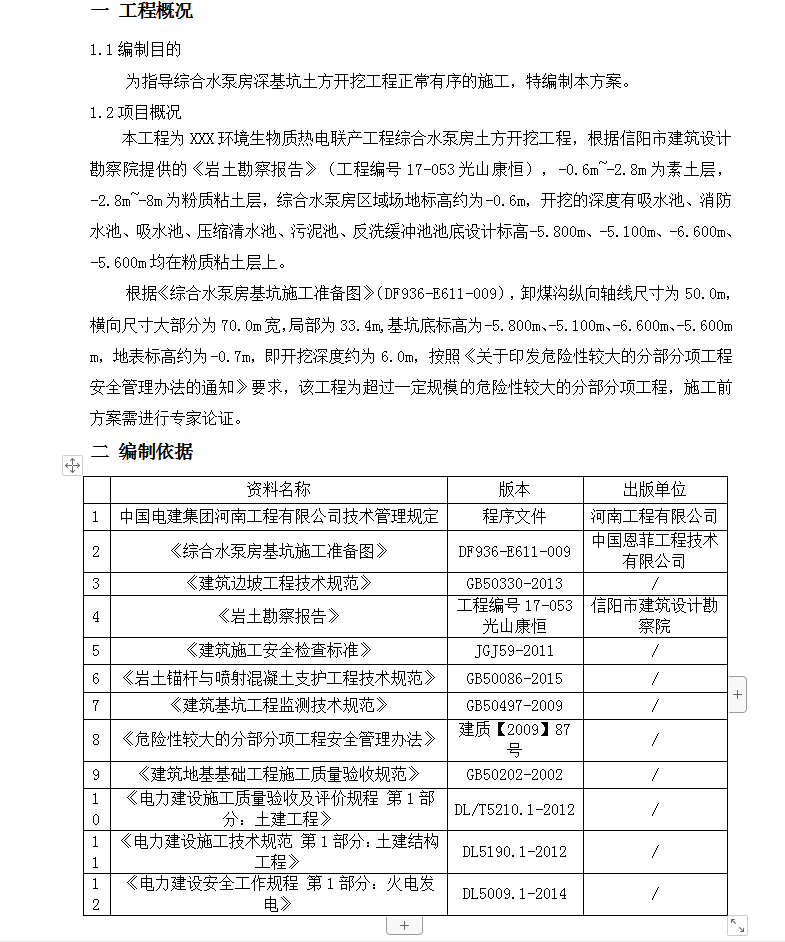

本工程为XXX环境生物质热电联产工程综合水泵房土方开挖工程,根据信阳市建筑设计勘察院提供的《岩土勘察报告》,-0.6m~-2.8m为素土层,-2.8m~-8m为粉质粘土层,综合水泵房区域场地标高约为-0.6m,开挖的深度有吸水池、消防水池、吸水池、压缩清水池、污泥池、反洗缓冲池池底设计标高-5.800m、-5.100m、-6.600m、-5.600m均在粉质粘土层上。

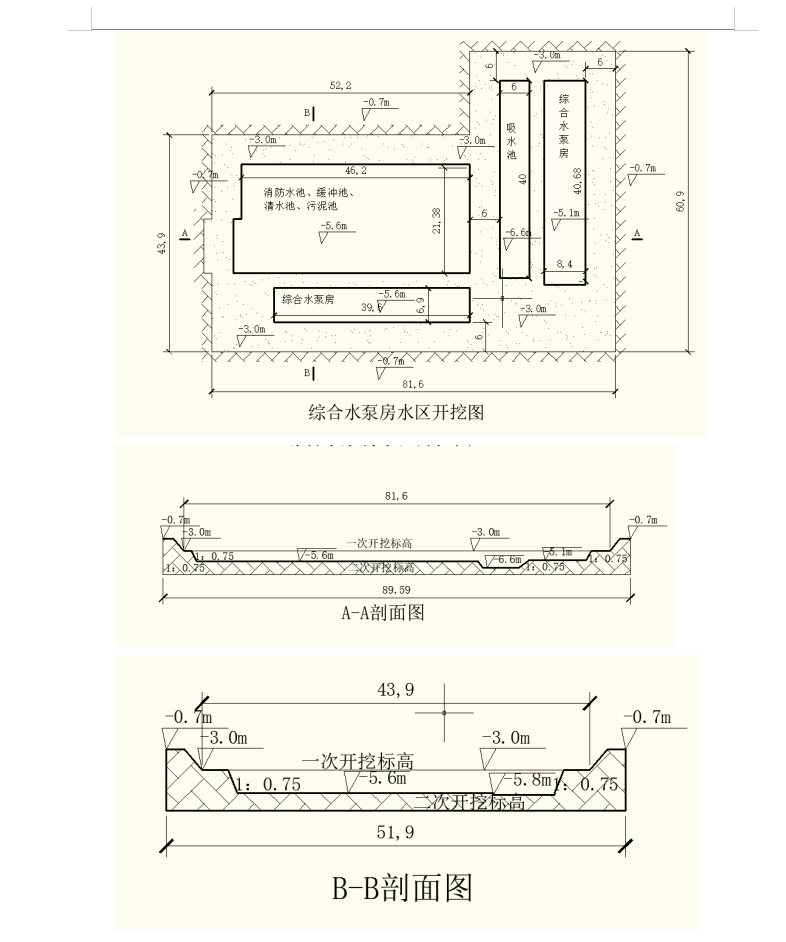

根据《综合水泵房基坑施工准备图》(DF936-E611-009),卸煤沟纵向轴线尺寸为50.0m,横向尺寸大部分为70.0m宽,局部为33.4m,基坑底标高为-5.800m、-5.100m、-6.600m、-5.600m m,地表标高约为-0.7m,即开挖深度约为6.0m,按照《关于印发危险性较大的分部分项工程安全管理办法的通知》要求,该工程为超过一定规模的危险性较大的分部分项工程,施工前方案需进行专家论证。
工作流程及工期
测量放线→机械一次大开挖至-3m粉质粘土层→基坑二次放线开挖至基底标高→边坡修护→人工清底整平→地基验槽→基础垫层施工
计划工期:土方开挖15天,从2018年7月21日至2018年8月4日。

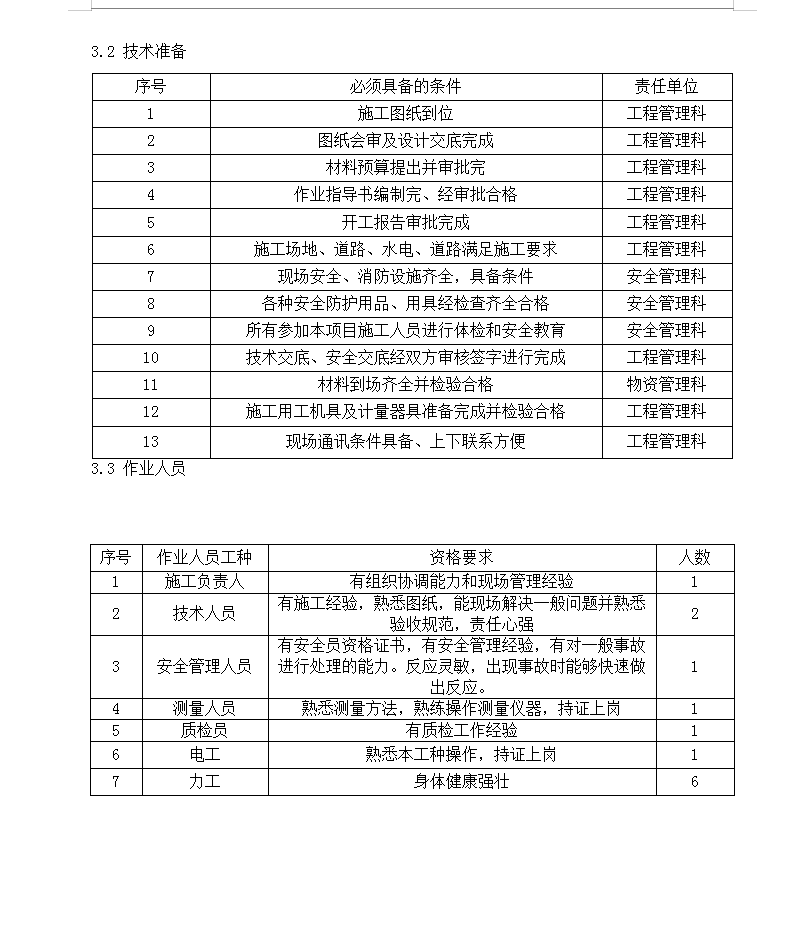

4.2 主要施工方法
4.2.1测量定位
测量人员根据甲方书面提供的厂区控制方格网和综合水泵房坐标定出测设控制桩,在基础施工完后,设置半永久性中心控制桩;在基础四周轴线的设置控制桩,并做好测量记录。监理、甲方验线后,及时对控制桩进行保护,防止在施工过程中被损坏。测量仪器选用NTS-362R6L全站仪和E32自动安平水准仪。
在土方开挖之前,必须由测量技术人员测量、定位、提供标高以后,进行现场自然地坪相对绝对标高高度,以便控制开挖深度,现场施工人员根据测量人员提供的测量成果,放出土方开挖的上部边线及底边线和水准标志,以便挖土时能随时控制挖土的标高,以免超挖、挖土偏位等现象。根据测量技术人员提供的轴线标高放出的灰线必须进行复核无误后,方可进行场地整平和开挖工作。待土方开挖结束后、及时通知测量人员进行基础垫层的定位工作。现场的工作人员都必须维护测量控制点,不得随意破坏。如果控制点遭受破坏或受撞击,应及时通知现场管理人员,要求重新测量出其坐标及高程。根据水平控制桩,由专业测量员提供综合水泵房纵向轴线和横向轴线,施工员据此放出边坡线。根据高程控制桩将垫层面上30cm标高点测设在每木桩上(木桩固定牢固),由此控制(用水准仪)挖土深度及砼垫层面标高。基坑开挖后,当基坑快要挖到设计标高时,应在基坑的四壁或者坑底边沿及中央打入小木桩,在木桩上引测同一高程的标高,以便根据标点拉线修整坑底和浇垫层。
4.2.2土方开挖
综合水泵房区域基坑尺寸81.6m×60.9m(43.9m),基底标高分别为-5.800m、-5.100m、-6.600m、-5.600m。挖土机械考虑采用3台0.8m3反铲挖掘机,挖土机从基坑端头以倒退行驶的方法进行开挖。辅以人工配合清理基底及修理边坡。采用8辆15m3自卸汽车配合运土,设置一处坡道进行上下运输,其坡度按1:0.75。
1)开挖方式

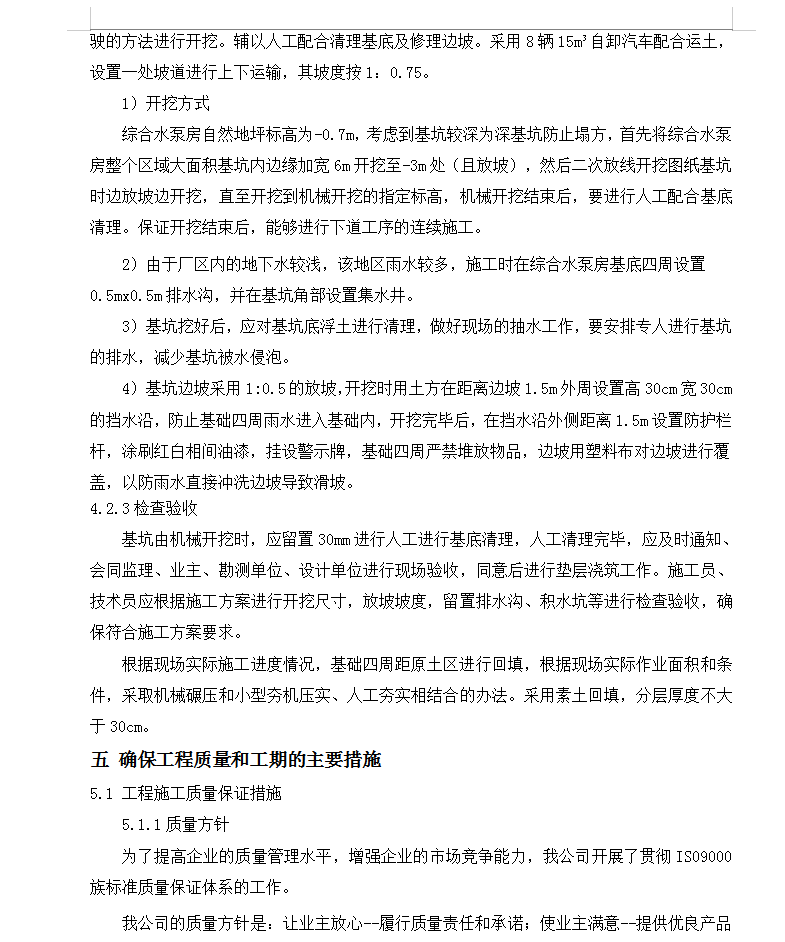

综合水泵房自然地坪标高为-0.7m,考虑到基坑较深为深基坑防止塌方,首先将综合水泵房整个区域大面积基坑内边缘加宽6m开挖至-3m处(且放坡),然后二次放线开挖图纸基坑时边放坡边开挖,直至开挖到机械开挖的指定标高,机械开挖结束后,要进行人工配合基底清理。保证开挖结束后,能够进行下道工序的连续施工。
2)由于厂区内的地下水较浅,该地区雨水较多,施工时在综合水泵房基底四周设置0.5mx0.5m排水沟,并在基坑角部设置集水井。
3)基坑挖好后,应对基坑底浮土进行清理,做好现场的抽水工作,要安排专人进行基坑的排水,减少基坑被水侵泡。
4)基坑边坡采用1:0.5的放坡,开挖时用土方在距离边坡1.5m外周设置高30cm宽30cm 的挡水沿,防止基础四周雨水进入基础内,开挖完毕后,在挡水沿外侧距离1.5m设置防护栏杆,涂刷红白相间油漆,挂设警示牌,基础四周严禁堆放物品,边坡用塑料布对边坡进行覆盖,以防雨水直接冲洗边坡导致滑坡。
4.2.3检查验收
基坑由机械开挖时,应留置30mm进行人工进行基底清理,人工清理完毕,应及时通知、会同监理、业主、勘测单位、设计单位进行现场验收,同意后进行垫层浇筑工作。施工员、技术员应根据施工方案进行开挖尺寸,放坡坡度,留置排水沟、积水坑等进行检查验收,确保符合施工方案要求。
根据现场实际施工进度情况,基础四周距原土区进行回填,根据现场实际作业面积和条件,采取机械碾压和小型夯机压实、人工夯实相结合的办法。采用素土回填,分层厚度不大于30cm。
