一、 工程概况:

该工程共四栋建筑面积约 117786 ㎡。 各参建单位如下:

建设单位:

施工单位:

设计单位:

勘察单位:

监理单位:

二、 开工、 完工时间

本工程开工日期按合同要求本工程节能分部工程现已全部完工。

三、 各分项工程质量施工情况:

本次验收的节能分部工程中, 主要有墙体节能工程、 门窗节能工程、 屋面节能工程、 幕墙节能工程四个分项。 在整个主体施工过程中, 项目部配备了较强的人员班子, 积极配合监理、 建设单位对相关的进场材料严格把关, 对施工技术严格督促, 使每一分项工程均达到设计及有关施工规范要求。

一) 施工措施及要求

1、 建筑节能工程施工前, 施工人员熟悉设计文件, 参加施工图会审和设计交底。 按照建筑节能强制性标准和设计文件, 编制符合建筑节能特点的、 具有针对性的施工方案,报送监理工程师审批。

2、 对建筑节能隐蔽工程、 检验批和分项工程质量验评资料报送监理进行审核, 不符合要求的要进行整改完毕才能验收。

3、 对建筑节能施工过程中出现的技术性问题, 应及时报送监理工程师和设计, 根据整改方案进行整改。

4、 严格执行国家有关规范, 严格根据设计图纸的要求进行施工。

二) 各分项工程施工方法如下:

1、 屋面保温: 屋面采用聚苯乙烯保温隔热板, 铺设前必须将基层清理干净, 平整度必须符合相应验收规范要求。 聚苯乙烯保温隔热板应铺平垫稳, 分层铺设一板快上下层接缝应相互错开, 板间应采用同质材料填实。 穿过屋面的管道根部, 应用细石混凝土填塞密实, 且根部应作成圆角。 不得直接在施工室的保温板上行走。 屋面构造做法: 钢筋砼屋面板表面清扫干净;素水泥浆粘结层; 3 厚贴必定 BAC 双面自粘防水卷材; 20 厚(最薄处) 1: 8 水泥陶粒找 2%坡; 35厚挤塑型聚苯乙烯泡沫塑料板; 干铺无纺聚酯纤维布一层; 6X6m 分缝, 缝宽 10-20, 建筑密封膏嵌缝; 40 厚 C20 细石混凝土, 内配双向 6@200; 25 厚 1: 4 干硬性水泥砂浆, 再铺设 8-10厚地砖铺平拍实, 缝宽 5-8, 1: 1 水泥砂浆填缝。

2、 外墙保温: 砌体采用混凝土加气砖, 涂料外墙面做 12 厚 1: 3 水泥砂浆; 1. 5 厚聚合物水泥基防水涂料; 8 厚 1: 2. 5 水泥砂浆木抹搓平; 再喷涂涂料二遍。面砖外墙面做 15 厚 1: 3 水泥砂浆; 1. 5 厚聚合物水泥基防水涂料; 5 厚 1: 1 水泥砂浆加水重20%801 胶镶贴; 再贴 0 厚面砖, 1: 1 水泥砂浆勾缝。

3、 门窗、 幕墙节能保温: 本工程所有铝合金门窗、 玻璃幕墙, 框架采用南海亚洲铝业有限公司生产的优质铝合金型材, 表面处理为氟碳喷涂. 门受力型材壁厚≥2. 0mm, 窗受力型材

壁厚≥1. 4mm, 幕墙受力型材壁厚≥2. 5mm。 玻璃采用 6Low+9A+6mm, 6Low+12A+6mm 中空钢化玻璃. 门窗框、 幕墙骨架安装完毕, 应清理缝隙杂物, 隐蔽工程验收合格后, 填充聚氨脂发泡剂,且聚氨脂发泡剂的性能指标应符合相关标准的要求。 铝窗在窗框安装固定后, 采用水泥沙浆填满缝隙, 外扫 JS 防水剂二道. 将配好玻璃的窗扇整体安装入框内滑边, 调整好框与扇的缝隙。

门框安装固定后, 采用水泥沙浆填满缝隙, 外扫 JS 防水剂二道, 调整好框与扇之间的缝隙, 再调整玻璃的位置, 最后镶嵌密封条, 填嵌密封胶。 幕墙骨架安装固定后, 调整好框与玻璃之间的缝隙, 采用压码固定玻璃, 最后镶嵌密封条, 填嵌密封胶。

四、 质量保证资料情况

1、 现场使用的各种原材料匀要求有进场合格证和质量检验报告, 材料员、 质检员自检合格后, 报监理和甲方有关人员检验, 并按有关规定批量进行抽样检测合格才使用。 主要材料及制作试件送检具体如下表:

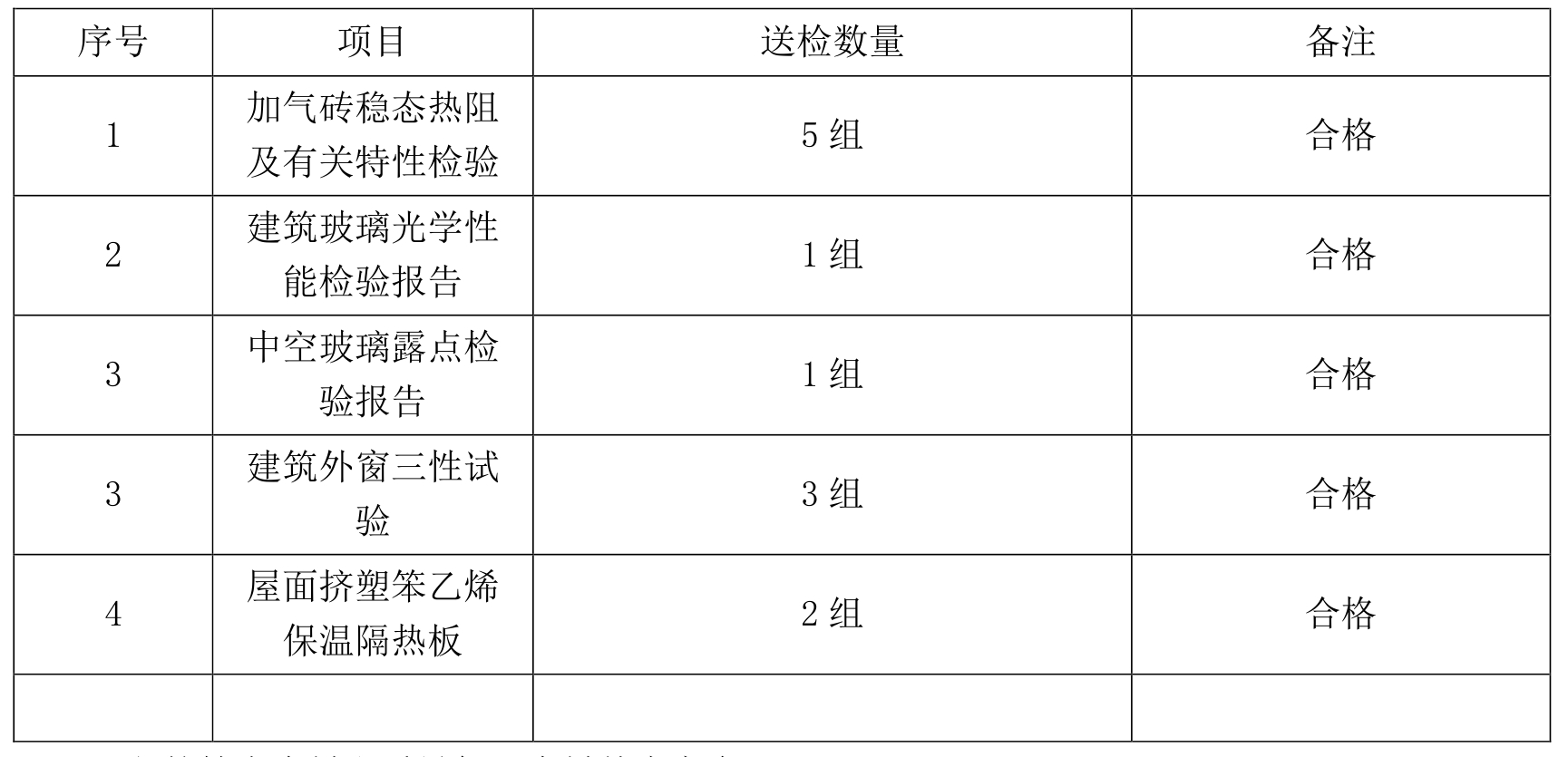

节能分部抽检情况汇总表

工程名称: XXX

建筑面积(四栋): 117786㎡


四、 设计变更

主要设计变更是铝窗高度超过 3500mm 修改采用幕墙结构做法(详变更单建 026-01、 建026-03) 。本工程(四栋) 节能分部工程质量自评合格, 观感自评一般, 请各单位和主管部门领导给予验收。
