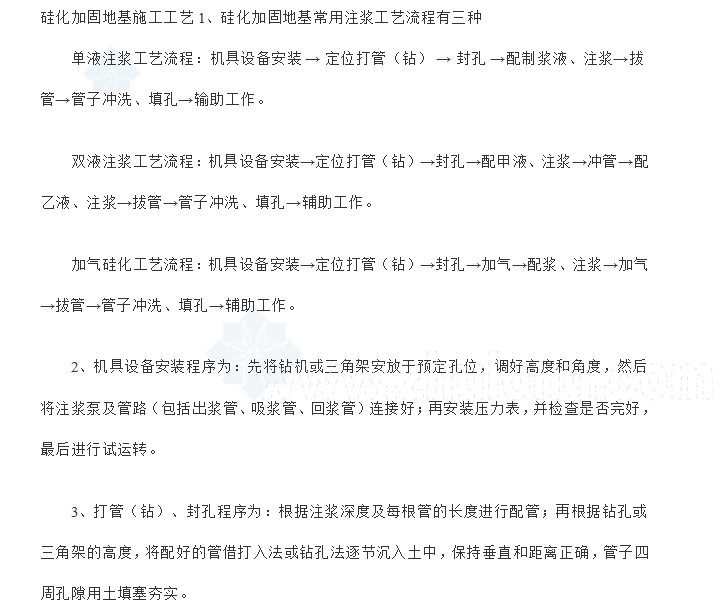

硅化加固地基施工工艺
单液注浆工艺流程:机具设备安装 → 定位打管(钻) → 封孔 →配制浆液、注浆→拔管→管子冲洗、填孔→输助工作。双液注浆工艺流程:机具设备安装→定位打管(钻)→封孔→配甲液、注浆→冲管→配乙液、注浆→拔管→管子冲洗、填孔→辅助工作。
