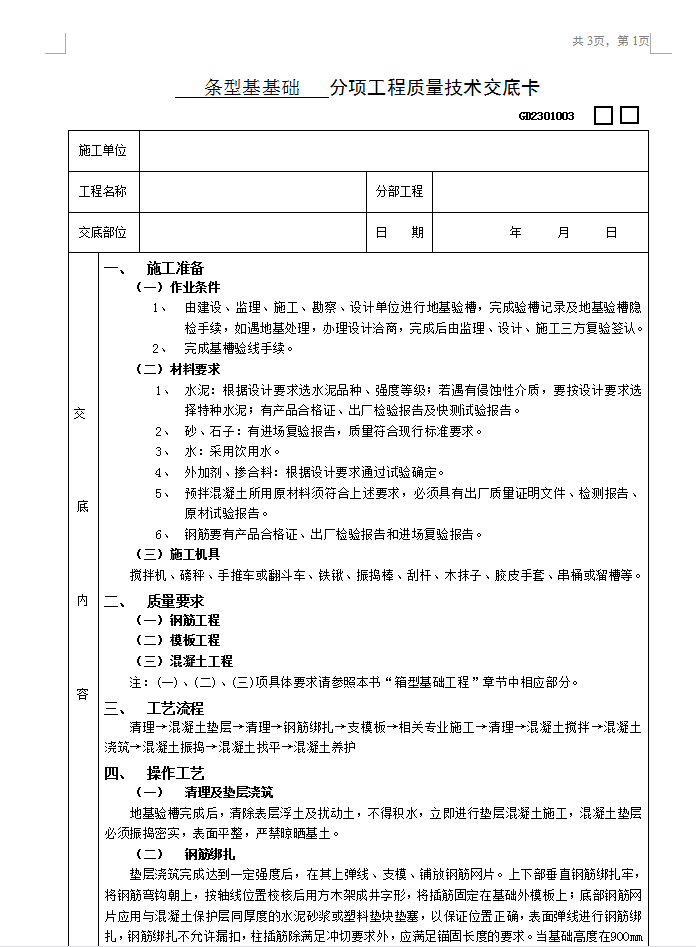

地基条型基基础工程技术交底

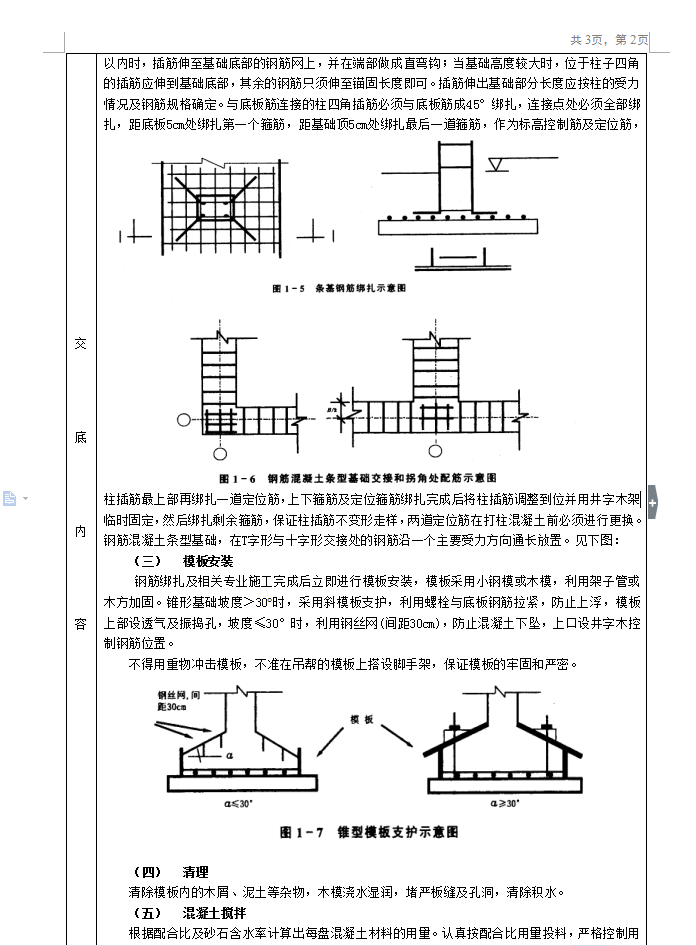

垫层浇筑完成达到一定强度后,在其上弹线、支模、铺放钢筋网片。上下部垂直钢筋绑扎牢,将钢筋弯钩朝上,按轴线位置校核后用方木架成井字形,将插筋固定在基础外模板上;底部钢筋网片应用与混凝土保护层同厚度的水泥砂浆或塑料垫块垫塞,以保证位置正确,表面弹线进行钢筋绑扎,钢筋绑扎不允许漏扣,柱插筋除满足冲切要求外,应满足锚固长度的要求。当基础高度在9OOmm以内时,插筋伸至基础底部的钢筋网上,并在端部做成直弯钩;当基础高度较大时,位于柱子四角的插筋应伸到基础底部,其余的钢筋只须伸至锚固长度即可。插筋伸出基础部分长度应按柱的受力情况及钢筋规格确定。与底板筋连接的柱四角插筋必须与底板筋成45°绑扎,连接点处必须全部绑扎,距底板5cm处绑扎第一个箍筋,距基础顶5cm处绑扎最后一道箍筋,作为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,保证柱插筋不变形走样,两道定位筋在打柱混凝土前必须进行更换。钢筋混凝土条型基础,在T字形与十字形交接处的钢筋沿一个主要受力方向通长放置。
