正线隧道技术交底 15P
正线隧道技术交底主要内容包括正线隧道开马头门的施工方法、正线隧道开马头门超前小导管注浆的施工方法、正线隧道土方施工、正线隧道开马头门背后注浆的施工方法、正线隧道开马头门的施工方法

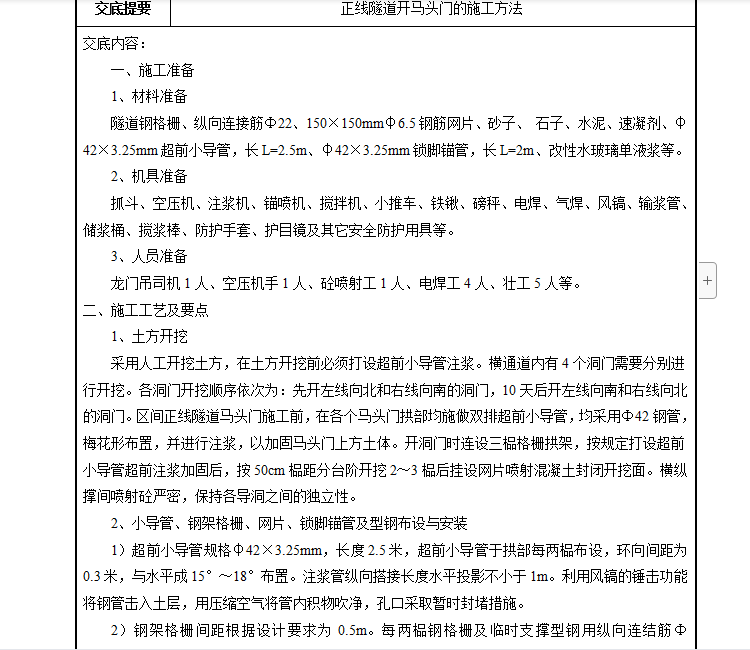

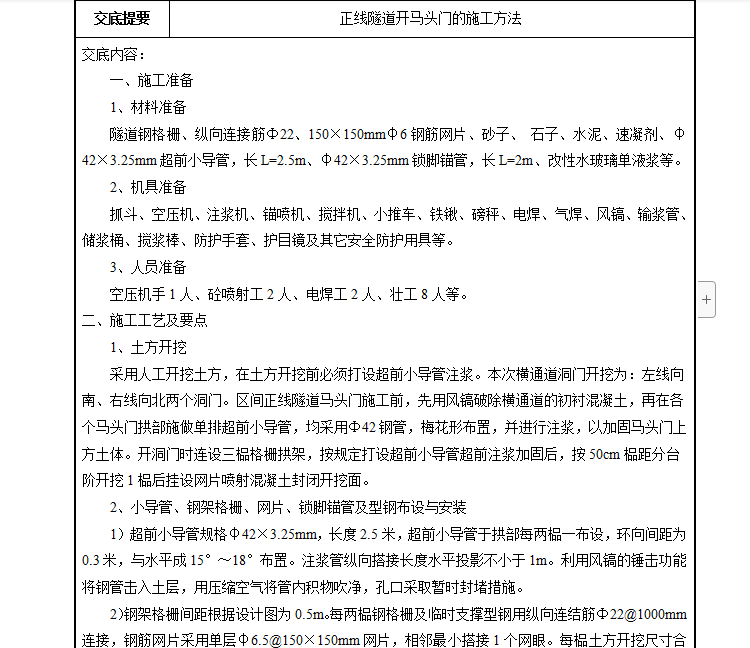

采用人工开挖土方,在土方开挖前必须打设超前小导管注浆。横通道内有4个洞门需要分别进行开挖。各洞门开挖顺序依次为:先开左线向北和右线向南的洞门,10天后开左线向南和右线向北的洞门。区间正线隧道马头门施工前,在各个马头门拱部均施做双排超前小导管,均采用Φ42钢管,梅花形布置,并进行注浆,以加固马头门上方土体。开洞门时连设三榀格栅拱架,按规定打设超前小导管超前注浆加固后,按50cm榀距分台阶开挖2~3榀后挂设网片喷射混凝土封闭开挖面。横纵撑间喷射砼严密,保持各导洞之间的独立性
