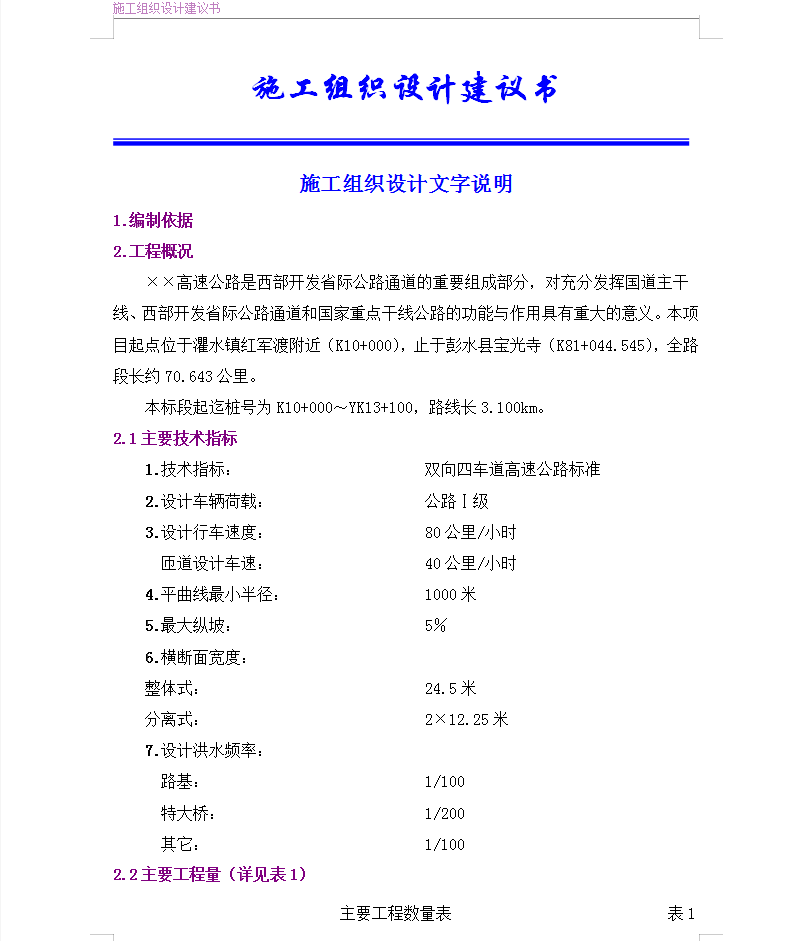

××高速公路是西部开发省际公路通道的重要组成部分,对充分发挥国道主干线、西部开发省际公路通道和国家重点干线公路的功能与作用具有重大的意义。本项目起点位于灈水镇红军渡附近(K10+000),止于彭水县宝光寺(K81+044.545),全路段长约70.643公里。
本标段起迄桩号为K10+000~YK13+100,路线长3.100km。

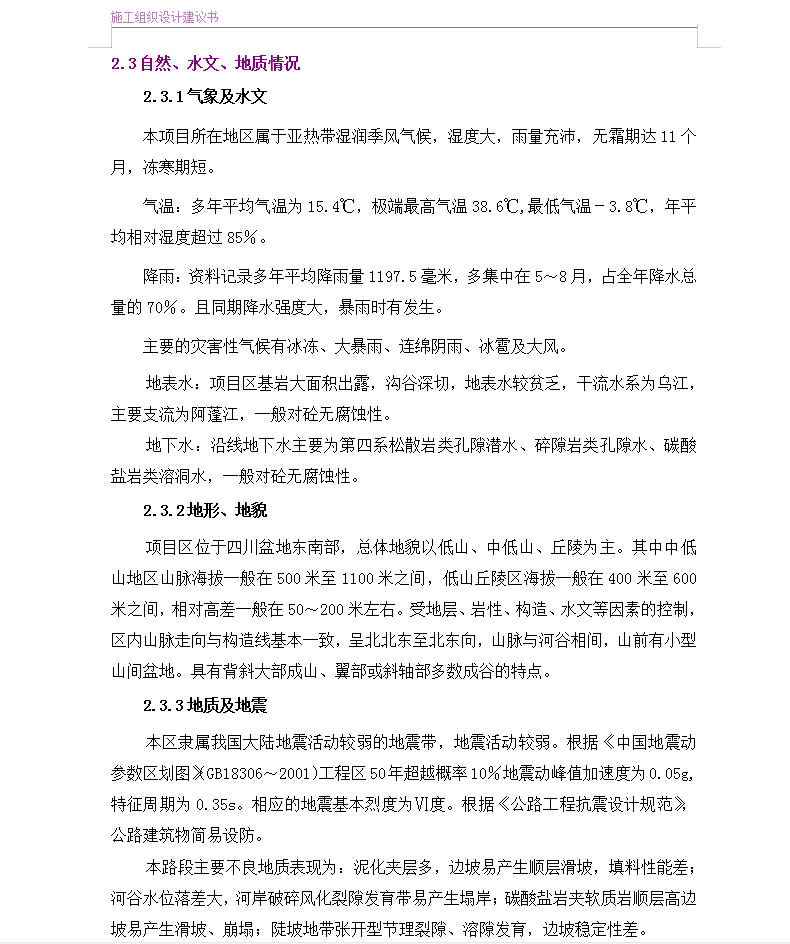

2.3.1气象及水文
本项目所在地区属于亚热带湿润季风气候,湿度大,雨量充沛,无霜期达11个月,冻寒期短。
气温:多年平均气温为15.4℃,极端最高气温38.6℃,最低气温-3.8℃,年平均相对湿度超过85%。
降雨:资料记录多年平均降雨量1197.5毫米,多集中在5~8月,占全年降水总量的70%。且同期降水强度大,暴雨时有发生。
主要的灾害性气候有冰冻、大暴雨、连绵阴雨、冰雹及大风。
地表水:项目区基岩大面积出露,沟谷深切,地表水较贫乏,干流水系为乌江,主要支流为阿蓬江,一般对砼无腐蚀性。
地下水:沿线地下水主要为第四系松散岩类孔隙潜水、碎隙岩类孔隙水、碳酸盐岩类溶洞水,一般对砼无腐蚀性。
