您当前位置:首页 » 路桥工程 » 轨道工程
联络通道钢格栅喷射混凝土施工技术交底
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-05-14
  • 资料类型:RAR
  • 资料大小:14.1 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
联络通道钢格栅喷射混凝土施工技术交底
隧道开挖后先喷射30mm厚混凝土封闭开挖面,挂网、架立钢架,然后喷射混凝土至设计厚度。1.喷射混凝土采用湿喷工艺,减少回弹及粉尘,创造良好隧道施工条件,喷射用混凝土采用自拌混凝土,喷射混凝土配合比由项目部试验室提供。2.喷射混凝土原材料(水泥、粗细骨料、水、混凝剂)符合设计和规范要求。3.喷射混凝土技术要求:① 搅拌混合料采用强制式搅拌机,搅拌时间不小于2分钟。原材料的称量误差为:水泥、速凝剂±1%,砂石±3%;拌合好的混合料运输时间不得超过2小时;混合料应随拌随用。② 混凝土喷射机具性能良好,输送连续、均匀,技术性能能满足喷射混凝土作业要求。③ 喷射混凝土作业前,清理受喷面并检查断面尺寸,保证尺寸符合设计要求。喷射混凝土作业区有足够的照明,作业人员佩带好作业防护用具。

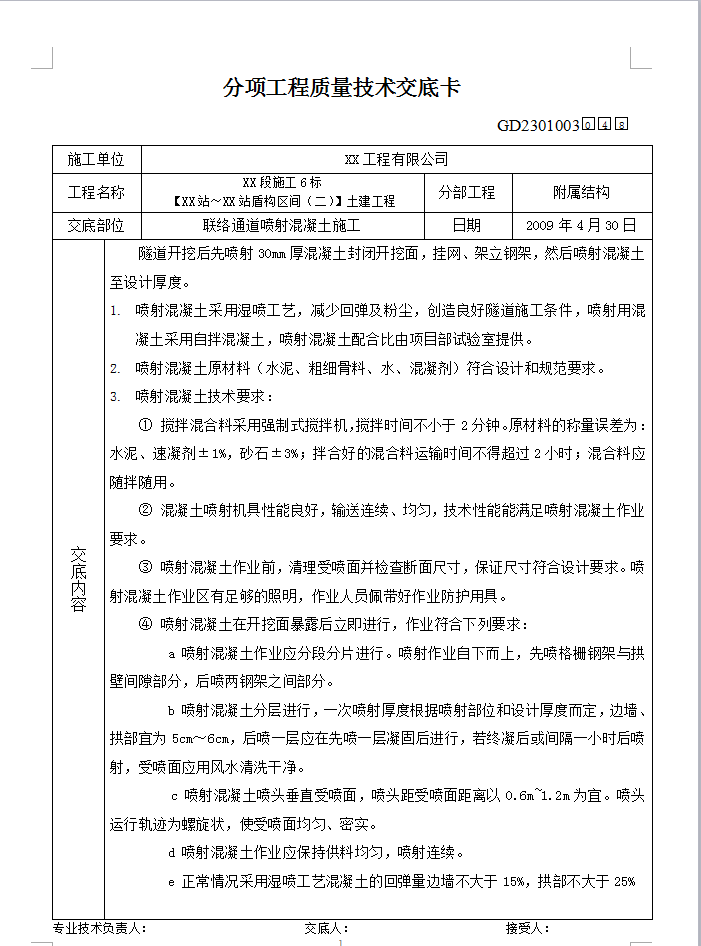

资料截图
  • 联络通道钢格栅喷射混凝土施工技术交底
